No canteiro de uma obra, foram disponibilizados 5 m³ de areia úmida com 25% de inchamento e massa específica aparente seca igual a 1500 kg/m³. Sabendo-se que na obra também existem 30 sacos de 50kg de cimento, o traço de argamassa (em massa de cimento e areia secos) mais rico em cimento que pode ser executado com os materiais disponíveis é:

Para executar o serviço de 1 m2 de aplicação de verniz acrílico para concreto são consumidas 0,15 h de pintor, 0,1 hora de ajudante de pintor e 0,29 L de verniz acrílico para concreto.

A tabela abaixo mostra os custos desses insumos, incluindo os encargos sociais de mão de obra:

Considerando um BDI nulo, o custo unitário total desse serviço é:

Um engenheiro dimensionou a equipe de máquinas mostrada na tabela para realizar um serviço de compensação de corte em aterro com material siltoargiloso, com distância de transporte de 700 m.

Os equipamentos de um mesmo tipo possuem a mesma produtividade.

Sabendo-se que a produtividade da carregadeira de pneus foi de 210 m3/hora, a produtividade máxima de um caminhão basculante é:

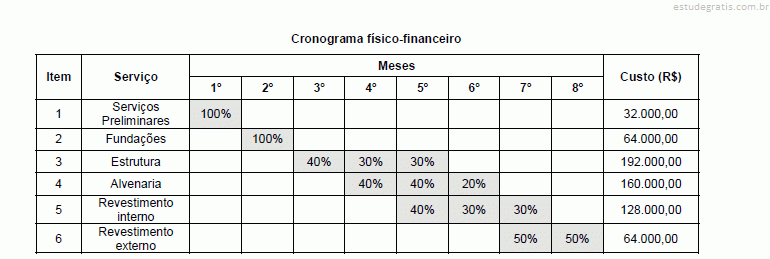

Na contratação da fase inicial da construção de um edifício de três andares, um empreiteiro foi selecionado para executar os serviços relacionados no cronograma a seguir.

No final do quarto mês, o percentual realizado da obra é

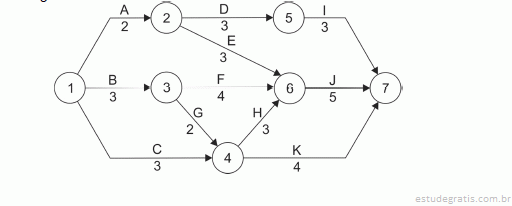

A construção de uma obra foi planejada pelo cronograma PERT-CPM, composto pelos serviços, cuja duração é dada em semanas, como mostrado a seguir.

A obra foi entregue em quinze semanas, portanto, em relação à duração prevista no cronograma, a conclusão da obra
