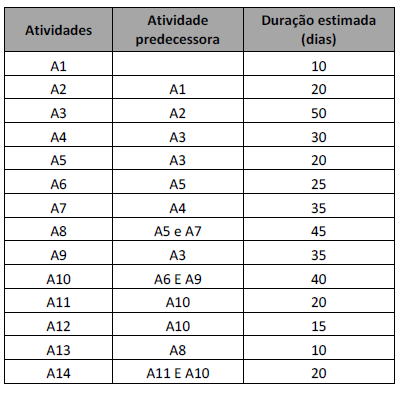

Analisando a tabela de atividades de uma obra, pode©se determinar o caminho cr¨ªtico da obra e as folgas de cada atividade. Sendo assim, com base na tabela de atividades acima, julgue os itens que se seguem.

Nessa obra, há dois caminhos críticos com duração de duzentos dias.

Analisando a tabela de atividades de uma obra, pode©se determinar o caminho cr¨ªtico da obra e as folgas de cada atividade. Sendo assim, com base na tabela de atividades acima, julgue os itens que se seguem.

Na atividade 9, há uma folga de dez dias.

Analisando a tabela de atividades de uma obra, pode©se determinar o caminho cr¨ªtico da obra e as folgas de cada atividade. Sendo assim, com base na tabela de atividades acima, julgue os itens que se seguem.

As atividades que culminam em A13 podem ter um atraso de cinquenta dias em relação ao tempo estimado da obra.

Analisando a tabela de atividades de uma obra, pode©se determinar o caminho cr¨ªtico da obra e as folgas de cada atividade. Sendo assim, com base na tabela de atividades acima, julgue os itens que se seguem.

Chama‐se a representação e a análise de dados de representação de PERT/CPM.

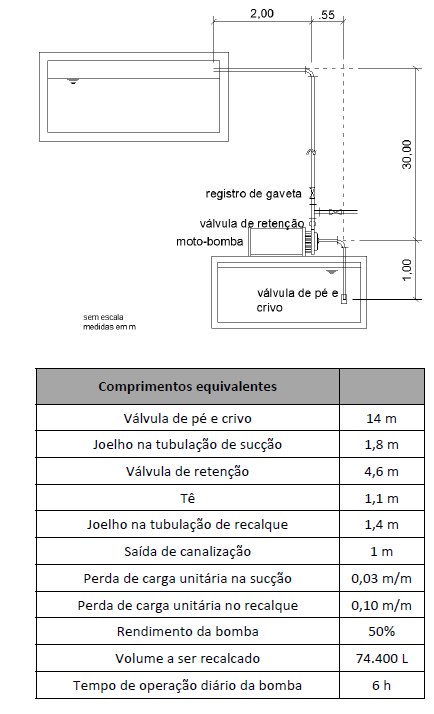

Considerando o conjunto elevatório de um prédio de 20 pavimentos, com 8 apartamentos de 2 quartos por andar e uma taxa de ocupação de 4 pessoas por apartamento, julgue os itens subsequentes no que se refere a instalações prediais de água fria e conjunto elevatório, conforme apresentado acima.

O consumo total diário desse empreendimento é de 153.600 L.
