Questões de Engenharia Civil do ano 2016

Pesquise questões de concurso nos filtros abaixo

Listagem de Questões de Engenharia Civil do ano 2016

#Questão 389401 - Engenharia Civil, Geral, CESPE / CEBRASPE, 2016, TCE/PA, Auditor de Controle Externo

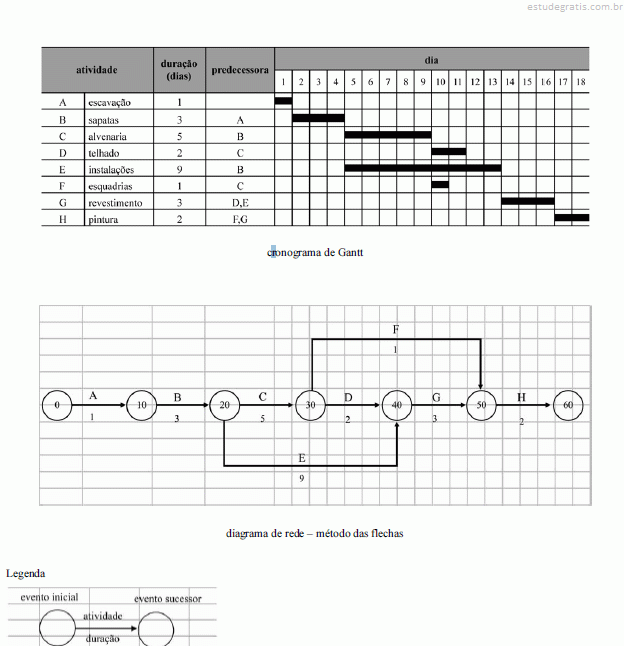

Considere que, utilizando-se da técnica PERT/CPM no planejamento das atividades de construção de uma casa, o engenheiro tenha montado o cronograma de Gantt e o diagrama de rede precedentes. Com base nessas informações e no cronograma e no diagrama apresentados, julgue os itens a seguir.

Suponha que seja necessário fazer uma modificação no projeto do telhado e que, por isso, a atividade telhado se prolongue até o dia treze. Nessa situação, não haverá impacto para o prazo final da obra, pois há dois dias de folga para tal atividade.

#Questão 389403 - Engenharia Civil, Geral, CESPE / CEBRASPE, 2016, TCE/PA, Auditor de Controle Externo

Considere que, utilizando-se da técnica PERT/CPM no planejamento das atividades de construção de uma casa, o engenheiro tenha montado o cronograma de Gantt e o diagrama de rede precedentes. Com base nessas informações e no cronograma e no diagrama apresentados, julgue os itens a seguir.

Se o gerente da obra for informado de que há falta de esquadrias no mercado e o fornecedor só garantir entrega para o dia dezesseis, o cronograma da obra atrasará seis dias.

#Questão 389404 - Engenharia Civil, Geral, CESPE / CEBRASPE, 2016, TCE/PA, Auditor de Controle Externo

Considere que, utilizando-se da técnica PERT/CPM no planejamento das atividades de construção de uma casa, o engenheiro tenha montado o cronograma de Gantt e o diagrama de rede precedentes. Com base nessas informações e no cronograma e no diagrama apresentados, julgue os itens a seguir.

Se o gerente da construtora refizer o planejamento da obra, reduzindo em um dia a duração dos serviços de instalações, o prazo total da obra será reduzido de um dia.

#Questão 389406 - Engenharia Civil, Geral, CESPE / CEBRASPE, 2016, TCE/PA, Auditor de Controle Externo

O engenheiro de uma empreiteira recebeu a tarefa de, mediante técnicas de análise de investimento, realizar o estudo de viabilidade econômico-financeira de um projeto de construção de uma linha de transmissão. As técnicas selecionadas pelo engenheiro foram a payback simples, o valor presente líquido (VPL) e a taxa interna de retorno (TIR).

Considerando as técnicas usadas pelo engenheiro, julgue os itens subsequentes, acerca da situação apresentada.

O projeto de construção da linha de transmissão é considerado viável econômica e financeiramente quando o resultado do cálculo do VPL é maior que zero.

#Questão 389407 - Engenharia Civil, Geral, CESPE / CEBRASPE, 2016, TCE/PA, Auditor de Controle Externo

O engenheiro de uma empreiteira recebeu a tarefa de, mediante técnicas de análise de investimento, realizar o estudo de viabilidade econômico-financeira de um projeto de construção de uma linha de transmissão. As técnicas selecionadas pelo engenheiro foram a payback simples, o valor presente líquido (VPL) e a taxa interna de retorno (TIR).

Considerando as técnicas usadas pelo engenheiro, julgue os itens subsequentes, acerca da situação apresentada.

Se a taxa de remuneração de mercado for maior que a TIR, o projeto de construção da linha de transmissão será considerado viável econômica e financeiramente.
