Um orçamento pode ser definido como uma estimativa dos gastos necessários para a realização de um projeto, de acordo com um plano de execução previamente estabelecido.

Com relação a esse assunto, julgue os seguintes itens.

Na orçamentação de um projeto, o insumo mão de obra é classificado como custo indireto.

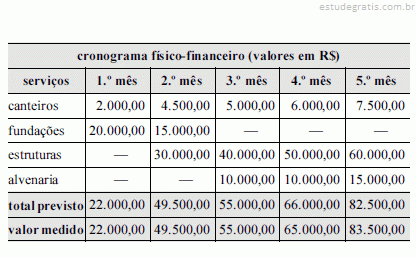

A tabela mostra parte já executada de um cronograma físico-financeiro hipotético de uma obra pública, previsto em contrato, cujos valores são medidos mensalmente, e no qual o pagamento da administração local é feito proporcionalmente aos serviços executados. Com relação às informações dessa tabela, julgue os itens que se seguem de acordo com boas práticas de controle físico-financeiro.

De acordo com o cronograma apresentado, a obra pode ter estado fisicamente atrasada no quinto mês de medição.

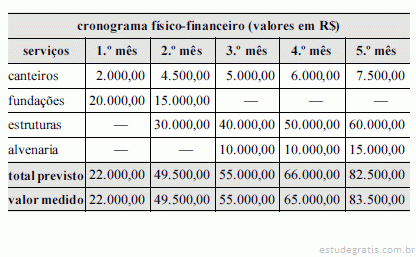

A tabela mostra parte já executada de um cronograma físico-financeiro hipotético de uma obra pública, previsto em contrato, cujos valores são medidos mensalmente, e no qual o pagamento da administração local é feito proporcionalmente aos serviços executados. Com relação às informações dessa tabela, julgue os itens que se seguem de acordo com boas práticas de controle físico-financeiro.

No quarto mês, houve um atraso financeiro na obra, que foi compensado no mês seguinte.

A tabela mostra parte já executada de um cronograma físico-financeiro hipotético de uma obra pública, previsto em contrato, cujos valores são medidos mensalmente, e no qual o pagamento da administração local é feito proporcionalmente aos serviços executados. Com relação às informações dessa tabela, julgue os itens que se seguem de acordo com boas práticas de controle físico-financeiro.

A forma de pagamento da administração local é inadequada, pois onera indevidamente o contratado no início da obra.

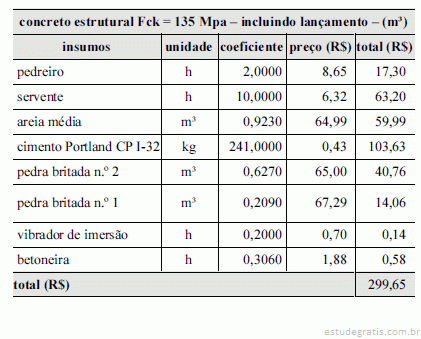

A tabela mostra a composição de custo unitário de concreto estrutural Fck = 135 Mpa, em m³. Considerando que serão utilizadas duas equipes, cada uma delas composta de um pedreiro e cinco serventes, para executar 200 m³ desse concreto, com produtividade e consumo de insumos compatíveis com a composição apresentada, julgue os itens subsequentes.

A duração prevista para o serviço é de 200 h.
